お客様に安心してお使いいただくために
一般的な設備導入までの流れをご案内いたします。

井戸掘削からプラント工事、許認可取得まで通常約4ヶ月で給水可能です。

自家水道システムご提案

最適なプラント設備、資金計画等を含め課題を解決できるようご提案いたします。

1.発注内示書
事前に提示させて頂く料金、数量など契約条件をご承認頂いた上で井戸掘削を開始します。

↓

2.井戸掘削 (井戸を掘削する場合のみ)
掘削後万一、水が出なかった場合には  【井戸工事費用は当方負担】 として原状復旧します。
無題

↓

3.水量・水質確認、設計
採水した水質、水量を確認し、それに最適なプラントを設計します。
ここで水質と水量を確定いたします。

↓

4.正式契約
月々の契約水量、単価等についての正式契約書を交わし、プラント工事に入ります。

↓

5.監督官庁(保健所、水道局)の許認可取得
保健所、水道局等の交渉、許認可取得の手続きはすべて当社で行います。

↓

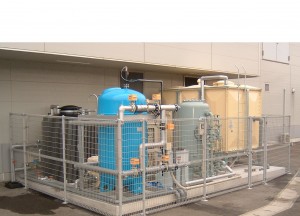

6.プラント施工
プラント設置、配管・電気等の工事を行います。
サンリブ

↓

7.供給開始
プラント設備の試運転時に水質検査を行い検査合格後、保健所へ給水開始届を提出し、供給開始となります。

↓

8.水質と水量を保証
水道法に基づく水質基準をクリアした 【供給水質】 と、お約束した 【水量】 を保証します。

↓

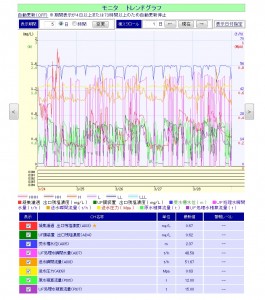

9.24時間監視システム
24時間監視システムから、稼働中のデータや異常の兆候を把握し、突発的なトラブルも直ちに当社社員に連絡が入ります。
生長会 24時間監視オムロン監視画面

↓

10.フルメンテナンス、検針
毎月のメンテナンスの際、水量メーターをチェックし料金をご請求させて頂きます。

安全で良質な水の供給

毎月の使用量に応じた従量制による、システムサービス料金のお支払いです。
